美国可再生能源行业再遭特朗普打击!企业高管警告:将加剧电力短缺并推高电价

新浪财经 2025-08-25 08:47:20

美国可再生能源企业高管警告称,美国总统特朗普对太阳能和风能项目的抨击可能会提高消费者的能源价格,并破坏本已紧张、难以满足快速增长的电力需求的电网。

特朗普长期以来一直声称风力发电涡轮机不美观且危及鸟类、太阳能装置占用过多土地。上周三,特朗普表示其政府将不再批准太阳能和风能项目,这是他上任以来对可再生能源行业发起的最新攻击。特朗普在社交平台上发文称:“我们不会批准风能或破坏农田的太阳能。美国的愚蠢日子结束了!!!”

特朗普的声明似乎证实了业界的担忧,即内政部将阻止太阳能和风能项目的联邦许可。内政部长DougBurgum上个月接管了所有许可审批权,美国清洁能源协会批评此举为“阻碍”,称其为“前所未有的政治审查”。

当被问及是否会为太阳能和风能建设颁发新许可时,内政部一位发言人表示:“不会偏袒那些对美国人民毫无意义或可能危害社区或环境的大型不可靠项目。”

可再生能源开发商Arevon、Avantus和EngieNorthAmerica的高管表示,内政部阻止许可将减缓整个太阳能和风能行业的发展。这些高管称,即使是私人土地上的太阳能和风能项目,如果影响水道或动物物种,也可能需要美国鱼类及野生动物管理局的批准。根据能源研究公司Enverus的数据,这三家公司是美国前十的可再生能源开发商。

太阳能和电池存储开发商Arevon的首席执行官KevinSmith表示,扼杀可再生能源将加剧迫在眉睫的电力供应短缺、损害电网、并导致消费者电价上涨。他表示:“我认为并非所有人都意识到短缺会有多严重。这些政策变化正使短缺问题变得越来越棘手。”

不确定性打击投资

可再生能源企业的高管表示,内政部的官僚作风以及特朗普对铜和钢铁征收进口关税带来的成本上升造成了市场不稳定,使得规划变得困难。

太阳能和电池存储开发商Avantus的首席执行官CliffGraham表示:“在了解情况之前,我们不想签署合同。我可以做任何你们要求的事情并维持可行的业务,我只需要规则明确并落实到位。”

全球能源公司Engie美国子公司EngieNorthAmerica的首席可再生能源官DavidCarroll表示由于关税和监管不确定性,正将其在美的计划投资削减50%。他表示,Engie可能会进一步削减投资计划。他表示,像Engie这样的跨国公司长期以来一直将美国视为世界上最稳定的商业环境之一,但这一评估在Engie的董事会和整个行业中正在发生变化,“美国商业市场的稳定性不再真正是黄金标准了”。

成本上升

KevinSmith表示,由于金属关税,太阳能和电池存储项目的成本增加了高达30%。他指出,许多可再生能源开发商正在与公用事业公司重新谈判电价,以弥补成本的突然飙升,因为项目在财务上不再可行。

特朗普的《大而美法案》将在2027年底终止对太阳能和风能项目的两项关键税收抵免。这使得情况更具挑战性,因为投资税收抵免支持新的可再生能源建设,生产抵免则促进清洁电力生产。

对此,KevinSmith表示,这些税收抵免惠及消费者,它们的终止以及关税带来的成本上升将意味着家庭和企业面临更高的电费账单。

CliffGraham表示,随着多年来利率和关税的提高,其太阳能电价已大致翻倍,达到每兆瓦时60美元。他表示,当税收抵免取消后,价格将再次飙升至每兆瓦时100美元左右。他补充称:“小型制造商、小公司以及家庭式企业将看到他们的电费上涨,这将开始迫使小企业家退出行业或市场。”

据悉,明年7月之前开始建设的可再生能源项目仍符合税收抵免资格。Arevon、Avantus和Engie正在推进当前在建的项目,但本十年后期项目的前景不太明朗。

KevinSmith表示,从2026年下半年到2028年,随着新项目不再符合税收抵免资格,美国的新可再生能源发电量将大幅下滑。他表示:“无法承担财务风险的中小型参与者,其中一些将会消失,该行业建设的项目将会减少。”

人工智能电力短缺

随着科技公司为训练人工智能系统而建设的数据中心导致电力需求激增,更少的可再生能源发电厂可能会增加限电或停电的风险。PJMInterconnection是美国最大的电网,负责协调13个州和哥伦比亚特区的批发电力。该机构已警告电力供应紧张,因为上线的新发电量太少。

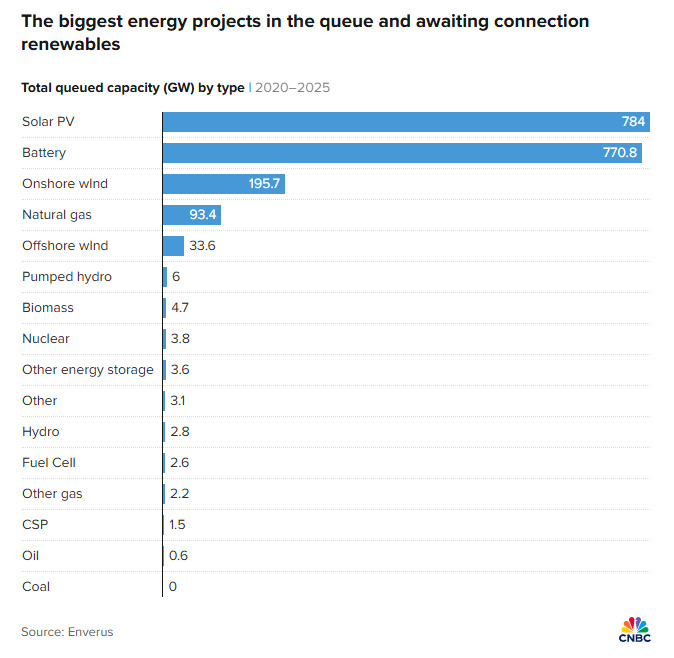

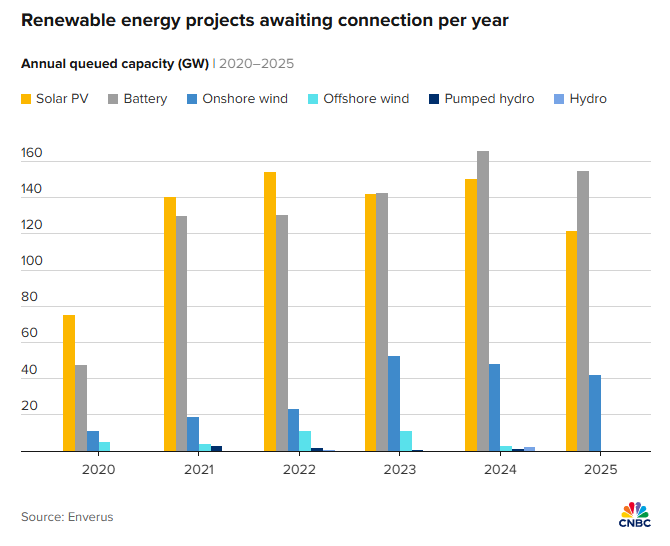

KevinSmith表示,可再生能源是能够最快速满足需求的电力来源。根据Enverus的数据,等待接入电网的电力中超过90%是太阳能、电池存储或风能。他表示:“电力需求很大程度上将来自新能源领域,否则就无法满足。”

白宫发言人AnnaKelly则表示,特朗普优先考虑石油、天然气和核能,将其作为“为国家供电最有效和最可靠的工具”。她表示:“特朗普总统为投票支持实施其‘美国优先’能源议程的美国人民服务——而不是为拜登的‘绿色新骗局’补贴即将结束而悲伤的太阳能和风能高管。”

然而,由于供应问题,新的天然气发电厂需要五年才能上线,新的核能设施需要十年,而且没有新的燃煤电厂在规划中。

KevinSmith表示,公用事业公司可能不得不在某个时候拒绝数据中心,因为没有足够的剩余电力来运行它们,而且没有人愿意冒医院、学校和家庭停电的风险。他表示:“数据中心和AI领域的恐慌可能还要大约12个月才会出现,那时他们开始意识到在他们计划建设数据中心的一些地区无法获得所需电力。”这位拥有芝加哥大学MBA学位、在能源行业工作35年的高管补充称:“然后我们会看到发生什么。政策可能会逆转,试图尽我们所能进行建设并将电力送上电网。”
